燃气锅炉房气体检测设备怎么配?公海官方网710jcjc固定监测与巡查配置方案

燃气锅炉房要配哪些气体检测设备?先说清固定监测和日常巡查

应用概述 解决方案 应用产品 合作伙伴 成功案例 相关资讯 在线咨询

燃气锅炉房气体检测设备怎么配?公海官方网710jcjc固定监测与巡查配置方案概述

供暖季前准备采购气体检测设备,供热单位首先要说清这次采购准备完成什么任务:新建锅炉房配套监测系统,替换原有探测器,增加调压间点位,还是给运行班组补充巡查工具。同样是“天然气检测”,这些需求对应的供货范围、接口条件和验收内容都有差别。

如果询价时只写“锅炉房用,报几台报警器”,报价单可能列出了探测器,却没有说明信号接到哪里、谁负责安装调试、值班岗位怎样接收。等设备到货后再找电源、核对旧控制柜和补接报终端,采购范围就会反复调整。把现场任务先分清,再让设备配置和实施安排一起进入方案,更便于供热单位比较报价、组织改造。


解决方案

【先分清这次要监测什么,原有系统还剩什么】

本文讨论以天然气为燃料的锅炉房燃气泄漏监测。开列设备清单前,请运行人员确认实际燃气种类和检测目标,提供锅炉间、燃气调压空间及管道布置资料。锅炉烟气中的氮氧化物监测属于另一项任务,已有烟气监测设备不能据此认定燃气泄漏报警也已配置。

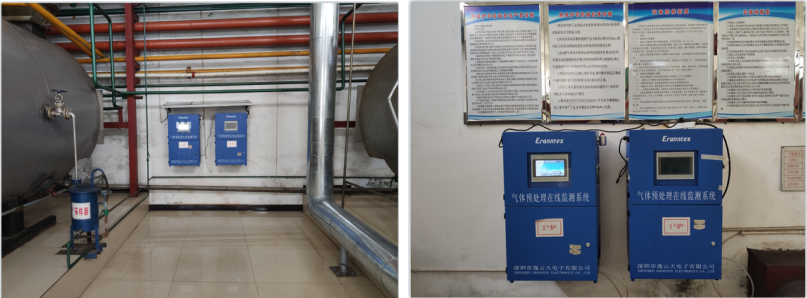

天然气锅炉房设备区实拍,用于说明锅炉与管道环境。拟配探测点应结合现场布置和项目设计确认。

对旧系统改造,先把现有探测器、报警控制器、供电、线路和接报终端列出来,标明本次保留、替换和新增的部分。暂时没有完整图纸,可以先提供设备标签照片、控制柜正面照片和安全条件下取得的现场全景,由设备管理人员补充位置与用途。照片能帮助识别现状,正式布点、安装条件和控制关系仍由项目设计及专业人员确认,不能根据几张照片直接确定探头数量。

【固定监测、集中报警、日常巡查,各自承担什么任务】

固定式探测器放在设计确定的位置,持续提供该点位的监测信息。围绕这项任务,公海官方网710jcjc **GTYQ-MIC-500S-CB(双光路红外配置)**可纳入固定式可燃气体探测方案。该配置为单一可燃气体探测,采用扩散式测量,产品技术参数列有4~20 mA、RS485和继电器输出。选型时应把目标燃气、量程、供电及采用的输出方式写入配置单,避免只保留一个基础型号。

集中报警控制端负责接收点位信息,供值班人员查看并接收报警。需要增设或更新控制器时,可围绕公海官方网710jcjc MIC2000 气体报警控制器核对方案。其产品技术参数列有4~20 mA和RS485信号输入、声光报警及可编程继电器输出。具体输入配置、协议和输出对象要与现场需求对应;控制器与探测器同时列在报价单上,还需要确认实际接入关系。


对应型号真实产品外观。固定探测器取得点位监测信息,控制器汇集信息并承担显示与报警任务;具体配置按项目确定。

便携式检测设备则服务受训人员在安全条件下进行的指定位置巡查、维护辅助核查等任务。采购时先说明要检测什么气体、人员怎样使用、是否需要取样附件,再选择相应配置。单一目标任务与多气体作业应分别提出需求,不把通用“四合一”直接当作所有锅炉房的固定配置。

日常巡查可以补充现场观察,固定报警系统承担既定点位的连续监测,两者要各自保留任务与记录。固定设备故障时,处置措施按单位制度和批准方案落实,不能把临时携带一台仪器巡查写成系统已经恢复。收到异常报警后的现场处置,也应执行既有预案。

【新建锅炉房与旧系统增补,配置单怎样分别写】

新建锅炉房应围绕设计点位形成完整的设备与实施范围。每个点位对应探测器配置、供电条件、信号接入和控制端显示;集中报警对应接报位置及人员安排;设计要求的事故通风、燃料切断和相关信号传输,则由项目各专业共同落实。采购前把这些内容列入范围,才能知道设备报价覆盖到了哪一步。

《锅炉房设计标准》GB 50041-2020第11.1.9条对燃气锅炉间、燃气调压间等场所的可燃气体浓度报警与事故通风、燃料总切断设施联动,以及设有防灾中心时的信号传输提出要求。因此,方案沟通中应同时核对这些既有或拟建设施;探测器、控制器的输出能力只是设备条件,整套功能还需按项目设计完成实施和见证。

旧系统增补可以先从现有条件判断改造范围。原控制端有可用输入、协议能与拟配探测器对应,且接报位置符合本次要求时,方案可围绕新增或替换前端设备展开。若现有通道不足、接报方式需要调整,或原控制关系无法明确,则应把相应控制端、接报端和实施工作一起列入本次范围。

这里有两个容易混在一起的数量:一是现场需要配置多少探测点,二是控制器应提供怎样的输入与输出配置。前者按现场条件和设计确定,后者按实际信号类型、点位及控制任务核对。不能看到控制器支持多个通道,就倒推出锅炉房应该安装同样数量的探测器。


【从现场资料到交接,方案按这个顺序形成】

先整理现状,再确认设备任务。 运行班组提供燃气信息、房间和设备位置;维护人员补充原有型号、控制柜输入及线路资料;项目负责人说明本次准备新增或解决的问题。整理成带点位标记的现场图和现有设备清单,保留设备与位置的对应关系。先把手头资料整理齐,再对缺少的项目安排现场核对,避免采购人员独自猜配置。

随后形成配置与实施范围。 方案人员根据设计要求,将固定探测器、控制端、接报端和巡查任务分别列出。配置单写清完整型号、目标气体、量程、供电、输入输出及所需附件;实施范围写清保留和新增部分、安装调试承担方,以及与既有通风、切断设施核对的工作。设备清单和实施范围一起确认,才能进入可比较的报价。

到货后按已确认配置核对,再进入安装调试。 设备管理人员对照型号、订货配置、供货清单和随附资料,记录设备编号与拟用点位。负责安装调试的人员核对现场条件、接入关系和测试安排;涉及既有系统调整时,按单位管理要求组织实施。产品参数有接口字段,并不能省去现场的适配与调试工作。

交接时把验收结果留给实际使用岗位。 按批准的方案完成点位、显示、报警接报及相关设施功能的见证,将异常项、整改和复测结果一并留存。运行班组接收点位台账、岗位接报说明和维护联系安排,维护人员接收设备资料及变更记录。这样,采购结束后,使用人员仍能找到每台设备对应的位置、任务和处理记录。

若采购窗口紧、预算需要分项审批,可以先完成现状整理和配置范围核对,把设备、附件、施工调试及后续维护分别列价。分项报价能帮助判断本次需要批准哪些工作;必须完成的功能和验收要求仍应保留在同一份方案中,不能因某项没有进入报价就默认已经具备。

【实际客户的做法,说明旧系统资料为什么要带齐】

公海官方网710jcjc参与过一项工业天然气系统改造:客户配置了可燃气体探测和报警控制设备,同时将原有压力报警接入控制器,由控制器继电器信号参与前端阀门控制。这是工业天然气系统的实际做法,可为保留旧设备的锅炉房改造提供参考。

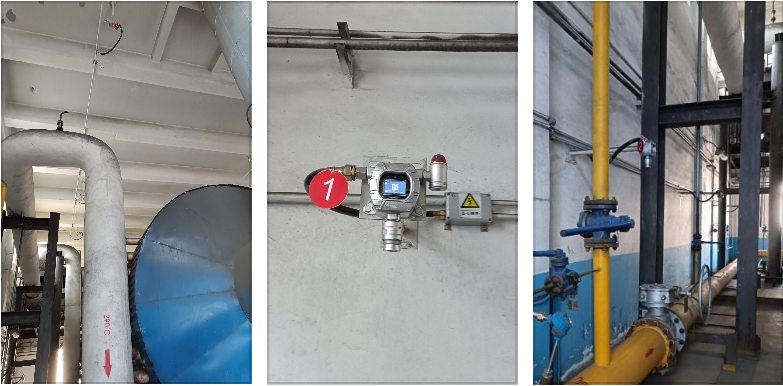

工业天然气系统现场实拍,对应上述匿名相邻工况实践。锅炉房的设备与控制关系应按自身项目确认。

这项实践中的压力报警与可燃气体监测属于不同信号来源。对锅炉房而言,询价时带齐旧系统资料,有助于把已有压力信号、拟增燃气探测、控制输出和岗位接报逐项列清,再由项目人员确定本次改造关系。案例里的控制动作有具体条件,不能照搬成任意探测器接上继电器就能完成锅炉房联动。

【比较报价时,把设备、附件和交付内容一起看】

拿到方案后,先按同一份需求逐项比较。固定探测器应写清GTYQ-MIC-500S-CB的双光路红外配置及实际检测目标;控制器应写清MIC2000的输入配置和输出任务;保留旧系统的项目,应说明接入核对由谁完成。若增加巡查设备,也应单列检测任务、配置和使用附件。

附件要区分标准供货与另行配置。以GTYQ-MIC-500S-CB双光路红外配置为例,产品技术参数将一体式或分体式声光报警器、电源及通讯转换附件列为选配。报价时应根据现场所需逐项确认,不能从产品图片上看到某个附件,就认定本次订货已包含。现有电源或转换设备准备继续使用的,也要核对其适配条件。

供货资料、安装调试、功能见证和使用交接应分别写明交付内容与承担方。设备资料要与具体供货型号、配置及使用条件对应;有项目要求的证书、检测文件或验收材料时,列明所需材料及核对范围。后续维护、耗材和送检周转则可作为沟通项按实际需求说明,不使用没有依据的固定寿命、价格或服务承诺。

比较供热站的两份报价时,即使探测器型号相同,也要核对附件和调试范围是否一致。把每项报价对应到锅炉房本次新增、替换和保留的设备,才能看清还有哪些工作需要由其他单位承担。

【准备询价时,可以把需求这样发给公海官方网710jcjc】

“我单位锅炉房使用天然气,本次为新建配套/旧系统增补。现有探测点及拟调整位置见现场图,原探测器与控制器型号见照片;值班人员在指定岗位接报。请根据项目设计及现有条件,分别说明固定探测器、控制端和巡查设备的配置,列明保留与新增部分、标准附件与选配件、安装调试范围、验收资料及需我方补充的信息。”

提供这些资料后,可围绕公海官方网710jcjc固定式探测与报警控制设备讨论具体方案,把每项设备对应的任务、接入条件和交付内容写进配置单,再安排现场核对与实施。

依据:《锅炉房设计标准》GB 50041-2020;联动要求参见湖北省住建厅技术文件所列第11.1.9条。
